Момент затирки определяют прямо на плите: водоотделение завершилось, свободная вода ушла, а поверхность уже выдерживает исполнителя и оборудование без глубоких следов. Ранний запуск машины может закрыть воду и воздух внутри верхнего слоя; поздний — оставить раствор, который уже плохо поддаётся равномерной отделке. На объекте в Хабаровске рабочее окно меняется вместе с температурой смеси, ветром, влажностью, составом бетона и толщиной плиты. Часы помогают собрать бригаду вовремя, но решение принимают по состоянию всей захватки.

Что такое водоотделение и почему его нельзя запечатывать

После укладки тяжёлые частицы смеси оседают, а часть воды перемещается к поверхности. Это и есть водоотделение. На плите появляется влажный блеск, местами собирается тонкая плёнка или небольшие лужицы. Пока вода продолжает выходить, финишную затирку не начинают и не пытаются ускорить процесс сухим цементом.

Ранний проход делает поверхность визуально гладкой, но проблема остаётся под ней. Вода и воздух ищут выход, а уплотнённый слой уже мешает им подняться. Результатом могут стать пузыри, локальное отслоение, слабая корка или будущая пыль. Особенно коварна погода, при которой верх быстро матовеет от ветра, хотя бетон ниже ещё отдаёт влагу. Поэтому один сухой участок у ворот не говорит о готовности всей захватки.

Начальное выравнивание выполняют до появления выраженной воды, стараясь не закрыть поверхность раньше времени. Конструкция самой плиты, основание и швы — отдельная задача; она разобрана в материале о бетоне для пола по грунту. Затирка не исправит слабую подготовку, перепад отметок или расслоившуюся смесь.

Как понять, что плита готова к затирке

Готовность проверяют не одним признаком, а их сочетанием. Водяной блеск должен исчезнуть, а на контрольном участке после короткого ожидания не должна снова выступать свободная вода. Бетон уже держит исполнителя и выбранное оборудование без глубоких провалов, но верхний раствор ещё позволяет аккуратно выровнять следы. Инструмент не должен вытягивать за собой липкие комки или рвать поверхность.

Осматривают середину, края, зоны у колонн, дверей и мест с разной тягой воздуха. Кромка часто твердеет раньше центра, а холодный участок основания — позже соседнего. Если бригада ориентируется на самый сухой угол, машину на основной площади могут запустить преждевременно.

Полезно заранее назначить человека, который следит за состоянием плиты и согласует начало обработки. Он учитывает технологическую карту, фактическую смесь и требования к финишу. Задача поставщика — привезти бетон по согласованной спецификации; решение о моменте затирки принимает ответственный производитель работ на объекте.

Ручной инструмент или затирочная машина

Ручная гладилка или тёрка по-прежнему нужна у стен, колонн, приямков, закладных и на небольших участках, куда машина не подходит. Механизированная затирка помогает обработать большую площадь более равномерно и уложиться в короткое технологическое окно. Но выбор между ними определяется геометрией плиты, требуемой фактурой и проектом пола, а не желанием быстрее получить глянец.

Затирочная машина — не бытовой инструмент для первого опыта. Ею управляет обученный и допущенный оператор, знакомый с паспортом именно этой модели. До начала работ проверяют исправность защитных устройств, освобождают рабочую зону от посторонних и применяют СИЗ по инструкции и оценке рисков. Свежий бетон способен вызвать химический ожог кожи, а вращающиеся части машины создают механическую опасность. Скорость, оснастку и положение лопастей эта статья намеренно не задаёт.

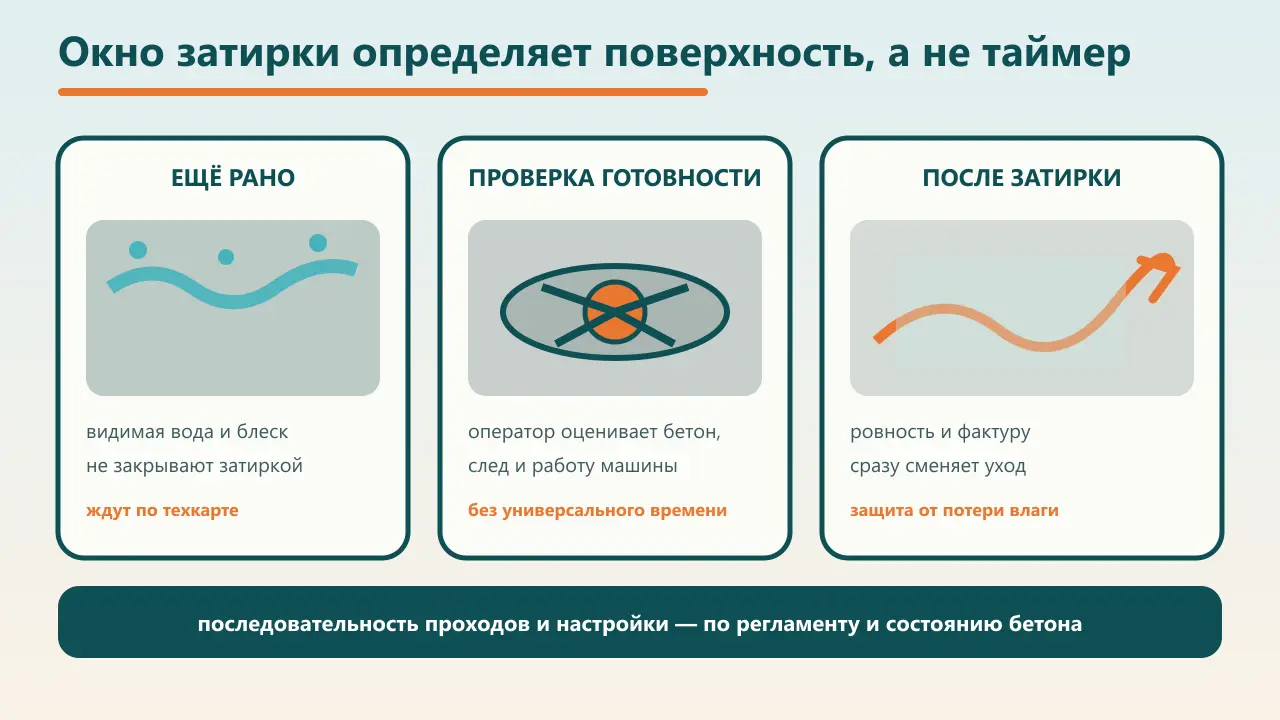

Схема проверки готовности бетонной плиты, прохода затирочной машины и последующего ухода
Машинную затирку начинают после проверки плиты; режим оборудования выбирает обученный оператор по паспорту машины и принятой технологии.

Последовательность проходов без универсального «режима»

Логика работы одинакова, даже когда оборудование и требования к полу различаются. Сначала смесь укладывают, уплотняют и выводят к проектным отметкам, не запечатывая верх. Затем ждут окончания водоотделения и проверяют несколько зон. Первичная плавающая обработка выравнивает растворный слой, убирает следы и готовит поверхность к дальнейшей отделке. Последующие проходы выполняют по мере твердения, контролируя ровность, фактуру и отсутствие разрывов.

Это не означает, что каждой плите нужно одинаковое число проходов. Гладкий внутренний пол, основание под покрытие и наружная нескользкая поверхность требуют разных результатов. Чрезмерная обработка ради зеркального блеска может дать тёмные прижоги от затирочных лопастей и слишком скользкий финиш. Работу заканчивают по критериям проекта, а не когда машина «уже всё равно на площадке».

Как затирка сочетается с сухим упрочнителем

Сухой упрочнитель, или топпинг, становится частью свежего верхнего слоя, а не отдельной краской поверх бетона. Его заранее выбирают вместе с проектом пола и конкретной смесью. Важны назначение помещения, ожидаемый износ, наличие вовлечённого воздуха, будущие покрытия и совместимость материалов.

Внесение упрочнителя связывают с состоянием плиты: материал должен равномерно принять влагу из бетона и быть встроен в поверхность по технической карте производителя. Нельзя рассыпать порошок, чтобы «вытянуть» лужи, а затем затереть их внутрь. Расход, количество этапов и момент обработки зависят от продукта; универсального рецепта здесь нет. Общая конструкция промышленной плиты, нагрузки и швы рассмотрены в статье о бетоне для промышленных полов, а регламент упрочнения следует брать у проектировщика и производителя системы.

Частые ошибки при затирке

Первая ошибка — назначить старт на определённый час и не смотреть на бетон. Вторая — убрать воду с поверхности цементом, песком или сухим упрочнителем. Такой способ меняет верхний слой, но не устраняет причину влаги. Столь же вредно разбрызгивать воду перед инструментом ради лёгкого скольжения.

Во время дождя открытый участок защищают и прекращают финишную обработку там, куда попадают осадки. Дождевую воду не втирают в плиту. После изменения погоды ответственный специалист оценивает размыв и состояние поверхности: исчезновение лужи ещё не означает, что работу можно продолжить в прежнем режиме.

Ещё один промах — не учесть разные зоны твердения. Центр, кромки и участок у открытых ворот могут быть готовы в разное время. Наконец, машина не заменяет контроль: следы лопастей, разрывы, пузыри или изменение цвета требуют остановки и оценки, а не дополнительного прохода «до глянца».

Уход после финишной обработки

Завершённая затирка не означает, что поверхность стала самостоятельной и больше не нуждается в защите. Как только отделка закончена и выбранная технология допускает переход к уходу, плиту защищают от потери влаги, сквозняка, осадков и недопустимого охлаждения. Способ — укрытие, влажностный режим или совместимый мембранообразующий состав — задают проект и технологическая карта.

Уход согласуют с сухим упрочнителем и будущим покрытием: случайный состав может помешать адгезии краски, клея или полимера. Не допускают раннего движения людей и техники только потому, что верх кажется твёрдым. Требуемую прочность для следующего этапа подтверждают по проекту и принятому контролю.

Планируете бетонную плиту в Хабаровске? Передайте проектный класс, подвижность, объём и требования к поверхности — проверим возможность поставки смеси и согласуем график. Связаться с нами лучше до начала работ, чтобы бригада готовила затирку и уход под фактическую спецификацию бетона.
