Если во время заливки выяснилось, что бетона не хватает, задача не в том, чтобы любой ценой закрыть пустой участок. Сначала оцените реальный недостающий объём и сразу позвоните диспетчеру. Одновременно сообщите о ситуации ответственному специалисту на объекте: именно он сверит возможное место остановки с проектом и ППР. Пока поставщик уточняет дополнительную отгрузку, бригада должна сохранить уже уложенный бетон, арматуру и опалубку в контролируемом состоянии. Продолжать единую укладку можно только тогда, когда состояние смеси и регламент работ это допускают. Если перерыв неизбежен, остановку оформляют как рабочий шов только по согласованному решению, а не просто «доливают потом». Для объектов в Хабаровске порядок тот же: диспетчер отвечает за возможность догрузки, а решение по конструкции принимает специалист на площадке.

Как оценить нехватку

Не заказывайте следующую машину по впечатлению от пустой опалубки. Сначала остановите распределение смеси и посмотрите, какая часть конструкции действительно не заполнена. Проверьте отметки, углы, ступени, утолщения, приямки и участки под закладными деталями. Осмотрите опалубку снаружи: иногда объём уходит через раскрытый стык или деформированный щит, и дополнительная партия не устраняет причину.

Остаток оценивают по геометрии незаполнённой части, а не по числу тачек или длине видимого края. Результат не обязан быть точным до литра, но диспетчеру нужна внятная величина, а не просьба «привезти ещё немного». Зафиксируйте, сколько смеси уже принято, где остановлена укладка и насколько свободен подъезд. Если подача идёт насосом, отдельно уточните его состояние и готовность оставаться на объекте.

Сразу позвонить диспетчеру

Звонок нельзя откладывать до окончания разравнивания. Назовите номер или адрес заказа, исходную спецификацию смеси, оценённый остаток, способ подачи и фактическое состояние заливки. Диспетчер проверит возможность дополнительной отгрузки и сообщит только подтверждённые условия. До этого нельзя строить план на фразе «машина, наверное, найдётся».

Параллельно бригада сообщает ответственному специалисту, что непрерывность под угрозой. Поставщик управляет производством и доставкой, но не назначает заочно место шва в конкретной конструкции. Прораб, технический заказчик или проектировщик оценивает конструктивную часть. Допустимый перерыв и состояние смеси проверяют по регламенту и фактическим данным, с участием строительной лаборатории там, где это предусмотрено. Чем раньше понятно, кто за что отвечает, тем меньше риск случайного решения.

Можно ли продолжить до начала схватывания

Если следующая партия может прийти без потери непрерывности, свежую смесь укладывают и уплотняют вместе с ранее уложенным слоем по принятой технологии. Однако «без потери» не означает универсальный интервал. На состояние влияют состав, температура смеси и воздуха, условия перевозки, толщина слоя и ход работ. Допустимую продолжительность перерыва определяют по регламенту и фактическим данным, а не по телефонному таймеру.

Не добавляйте воду в уже доставленную смесь ради подвижности и не пытайтесь размазать остаток по большой площади тонким слоем. Так граница становится шире и менее управляемой. Если прежний слой перестал соответствовать условиям совместной укладки, продолжение «как будто перерыва не было» создаёт риск холодного шва. В этот момент нужен не оптимистичный прогноз, а решение о контролируемой остановке.

Где устроить рабочий шов

Место шва выбирают не там, где закончился лоток миксера. Оно должно соответствовать рабочей документации, ППР и согласованию ответственного специалиста. При остановке границе придают предусмотренную геометрию и не оставляют рыхлый откос, случайные наплывы или растянутую по поверхности «бахрому» смеси.

Для плиты и стены нет одного взаимозаменяемого решения. В плите учитывают направление работы элемента, опоры, пролёты и армирование. В стене важны её положение в общей схеме, проёмы, примыкания, арматура и требования к защите от воды. Уже этих различий достаточно, чтобы понять, почему совет «останавливайтесь у ближайшего угла» небезопасен.

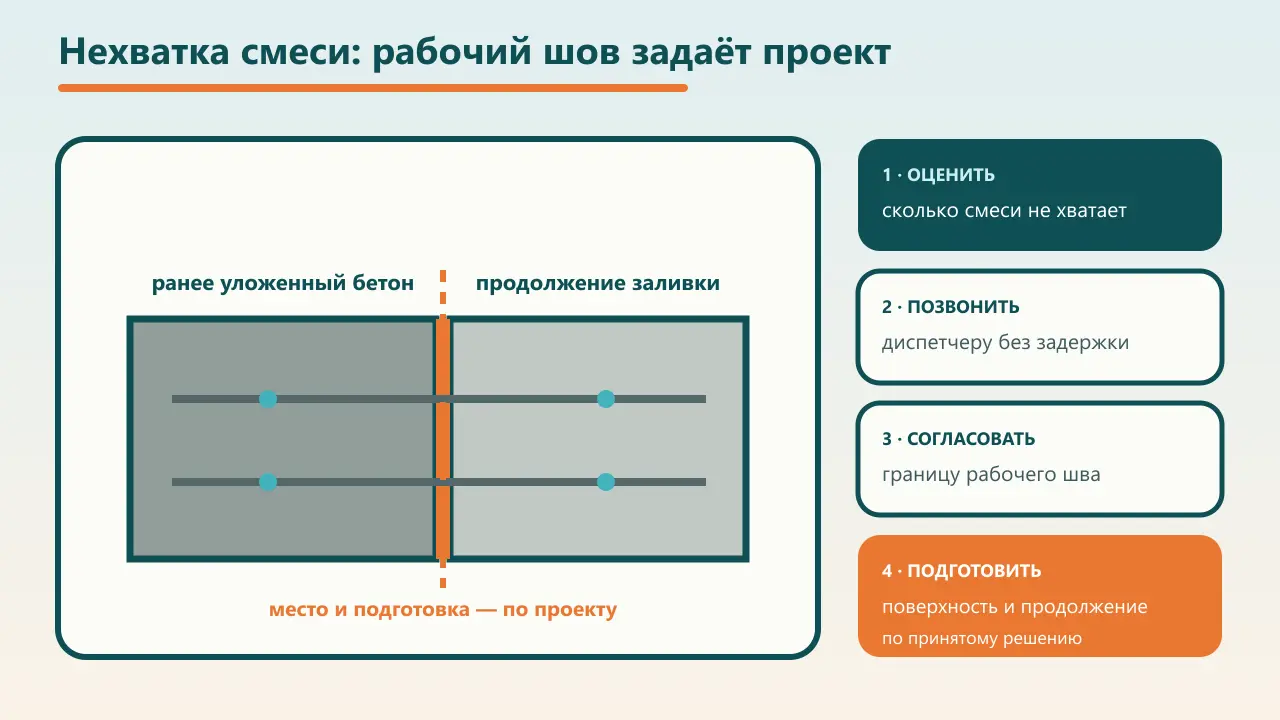

Условное сечение ранее уложенного бетона и продолжения с непрерывной арматурой, оранжевой границей шва и четырьмя шагами действий
Схема показывает порядок решений: оценить состояние укладки, позвонить диспетчеру, согласовать место шва и подготовить продолжение. Положение шва, арматуру и подготовку назначают по проекту конкретной конструкции.

Не режьте и не отгибайте стержни, чтобы быстро поставить поперечный щит. Арматура должна сохранять проектное положение и непрерывность либо изменяться только по согласованному решению. Открытую поверхность свежего бетона защищают от потери влаги и осадков по принятой технологии, даже если продолжение ожидается скоро.

Как подготовить поверхность и арматуру

После перерыва нельзя просто подвести новый бетон к затвердевшей гладкой корке. Перед возобновлением проверяют прочность и состояние ранее уложенной части, удаляют цементную плёнку, непрочный материал и загрязнения в пределах предусмотренной подготовки. Арматуру освобождают от налипшего раствора и проверяют по рабочим чертежам. Опалубка должна сохранять геометрию и выдерживать следующую укладку.

Но это не универсальный рецепт для самостоятельного повторения. Способ обработки, допустимое состояние поверхности, необходимость контактного материала и критерии готовности зависят от проекта и выбранной технологической системы. Праймер полезен только там, где он прямо предусмотрен и совместим с основанием и новой смесью. Он не склеивает пыль, не восстанавливает повреждённую арматуру и не превращает ошибочно расположенную границу в правильный узел.

Как продолжить бетонирование

Перед приёмкой дополнительной партии ещё раз сверяют её спецификацию и документы с исходным заказом. Бригада должна понимать, откуда возобновляет укладку, как будет подавать и уплотнять смесь у границы и куда перемещается дальше. Состояние подготовленного шва принимает ответственный за работы, а не водитель миксера.

Новый бетон укладывают по согласованной карте, не сдвигая арматуру и не используя вибратор для перетаскивания смеси. Особое внимание уделяют контакту у границы, но режим уплотнения берут из технологии объекта. После окончания сохраняют обычный уход за всей конструкцией и фиксируют вынужденный перерыв в исполнительной документации, если это требуется порядком работ.

Если специалист считает, что выбранную границу безопасно продолжить нельзя, дополнительная машина не отменяет это решение. Может потребоваться пересмотр участка или отдельное проектное мероприятие. Стоимость простоя неприятна, но она не является основанием скрывать случайный шов внутри ответственной конструкции.

Как не допустить повторения

До следующей заливки сверьте расчёт не только с внешними размерами. В объём входят перепады основания, утолщения, рёбра, ступени и другие элементы реальной формы; вычеты и добавки должны соответствовать чертежу. Удобно начать с калькулятора объёма бетона, а затем проверить результат по проекту и фактическим замерам.

Отдельно составьте план подачи. Объём одной машины, темп насоса и бригады, подъезд, место ожидания и порядок связи с диспетчером должны работать как одна цепочка. Для крупных конструкций полезно заранее разобрать принципы непрерывного бетонирования больших объёмов. Резерв определяют не одинаковым процентом для всех, а по точности геометрии, неизбежным потерям и рискам конкретной логистики.

Перед стартом назначьте человека, который считает принятый объём и сравнивает его с ходом заполнения. Тогда расхождение видно не у последнего метра опалубки, а раньше, когда ещё можно спокойно проверить данные и связаться с поставщиком.
