Производитель модульного дома должен передать схему опирания и нагрузки до расчёта фундамента. Эти данные соединяют с результатами изысканий на участке в Хабаровске, после чего проектировщик сравнивает плиту, сваи или другое решение. Рабочий проект связывает опоры модулей, фундамент, анкеры, вводы коммуникаций и монтажные отметки в одной системе координат. Объём бетона считают по утверждённой геометрии, а готовность к монтажу подтверждают контролем, а не ожиданием условного числа дней. Короткая сборка дома на площадке не упрощает основание: оно остаётся частью здания.

Какие нагрузки и схему опирания запросить у производителя модулей

Фраза «дом весит столько-то тонн» для расчёта фундамента почти ничего не решает. Проектировщику важно знать, как эта масса распределяется: через угловые узлы, промежуточные опоры, продольные балки или другую систему. Два дома одинаковой площади могут давать совершенно разные реакции в местах опирания.

У производителя запрашивают план расположения модулей и их стыков, координаты опорных узлов, расчётные нагрузки или реакции, требования к площадкам опирания и закреплению. Нужны также проектные отметки, допустимые отклонения для конкретной системы и условия монтажа. Если при подъёме или соединении модулей возникают отдельные монтажные воздействия, они тоже должны быть учтены в исходных данных.

Самостоятельно переставлять опоры нельзя. Дополнительная тумба «для надёжности» способна попасть под участок рамы, который не рассчитан на такую реакцию, а пропущенная опора — изменить работу всего каркаса. Производитель описывает интерфейс дома, проектировщик связывает его с фундаментом, а не восстанавливает схему по визуализации из каталога.

Важно зафиксировать, к какой комплектации относится комплект исходных данных. После переноса перегородки, замены кровли, добавления террасы или объединения модулей нагрузки и опорная схема могут измениться. Поэтому в работу передают согласованную редакцию чертежей, а не смешивают план из договора, более свежую картинку из переписки и таблицу от другой модели дома. Если конфигурация меняется после выпуска проекта фундамента, её возвращают на проверку до бетонирования.

Почему изыскания нужны даже для лёгкого модульного дома

Небольшая масса не делает грунт однородным. Под пятном дома могут встретиться естественный грунт и старая подсыпка, разные по сжимаемости слои, сезонная вода или участок поверхностного стока. При неравномерных перемещениях основания проблемы проявятся не только трещиной в бетоне: могут разойтись стыки модулей, перекоситься проёмы и измениться положение инженерных подключений.

Инженерные изыскания дают проектировщику сведения о строении и свойствах грунтов, гидрогеологических условиях и особенностях площадки. Топографическая съёмка фиксирует рельеф, существующие отметки, подъезд и положение будущего дома. Объём таких работ определяет специалист для конкретного объекта; одна пробная яма или скважина, сделанная без программы, не становится готовым отчётом.

Если после разработки грунта фактические условия отличаются от принятых в проекте, работы останавливают и передают информацию проектировщику. Компенсировать неизвестный слабый слой большим количеством бетона или добавочными опорами без расчёта нельзя.

Плита, лента или сваи: сравнивать нужно путь нагрузки

Плита распределяет нагрузку по площади и может образовать удобную монтажную поверхность. Но это не готовый ответ для любого модульного дома. Проект должен связать расположение опор с работой плиты, подготовкой основания, локальными усилениями, краями и проходками. Общая технология такой конструкции подробнее разобрана в материале про бетон для плитного фундамента; приведённые там числа нельзя переносить в новый проект автоматически.

Лента передаёт нагрузку по линиям. Она может совпасть с опорной схемой модулей, а может потребовать дополнительных расчётных узлов. Рисовать ленту только под наружным контуром дома опасно, если рама передаёт значимые усилия через внутренние или сосредоточенные опоры.

Сваи с ростверком позволяют передавать усилия через отдельные точки и глубже расположенные слои грунта. Однако координаты свай должны быть увязаны с опорами модулей, а их тип, число, положение и несущая способность — подтверждены изысканиями и расчётом. Вопросы бетонирования этой системы собраны в статье про бетон для свайного фундамента.

Сравнение начинается с пути нагрузки: модуль → опорный узел → фундамент → грунт. Цена кубометра и скорость устройства важны, но они появляются в расчёте после того, как подтверждена работоспособная схема.

Кроме несущей способности, проектировщик проверяет деформации и взаимное положение опор. Фундамент может выдерживать общую нагрузку, но неравномерно осесть так, что монтажные стыки перестанут сходиться. Именно поэтому вариант выбирают для системы «дом — фундамент — основание», а не по самому удачному примеру на чужом участке.

Морозное пучение и вода: лёгкость дома не решает задачу

В условиях сезонного промерзания на основание влияют не только нагрузки дома. Имеют значение свойства грунта, наличие воды, рельеф, тепловой режим здания и решение по отводу осадков. Небольшой вес модуля не останавливает движение влажного пучинистого грунта, а более высокий класс бетона не устраняет его причину.

Проектировщик совместно рассматривает фундамент, подготовку основания, планировку участка, отмостку, дренаж и выпуски водостока. Воду нельзя направлять под дом, к опорам или на свежую подсыпку. Для участка в Хабаровске решение принимают по фактическим данным: одинакового грунта и уровня воды для всех районов и пригородов не существует.

Связь промерзания, влажности и работы основания подробнее объяснена в материале о морозном пучении грунта в Хабаровске. Его главный вывод применим и здесь: характеристика смеси дополняет конструктивное решение, но не заменяет его.

Анкеры и вводы коммуникаций: одна сетка координат

К моменту сборки опорные узлы модулей должны встретиться с фундаментом в предусмотренных точках. Поэтому разбивочные оси, верхние отметки, поверхности опирания, анкеры и закладные контролируют не по отдельности, а в общей координатной системе. Проверка рулеткой от ближайшего края опалубки не заменяет разбивку и исполнительную съёмку.

Закладные анкеры устанавливают до бетонирования по шаблону, когда так предусмотрено рабочей документацией. Постустановочное крепление допустимо только по проекту и документации выбранной системы. Сверлить бетон «по месту», не зная положения арматуры, расчётных краёв и глубины крепления, нельзя.

Вводы воды, канализации, электричества и связи сверяют с фактическими выходами из модулей. В узле одновременно встречаются отметка чистого пола, уклоны труб, утепление, гидроизоляция и защита от промерзания. Оставленная примерно по центру гильза не поможет, если после установки дома она окажется под рамой или за пределами технического отсека.

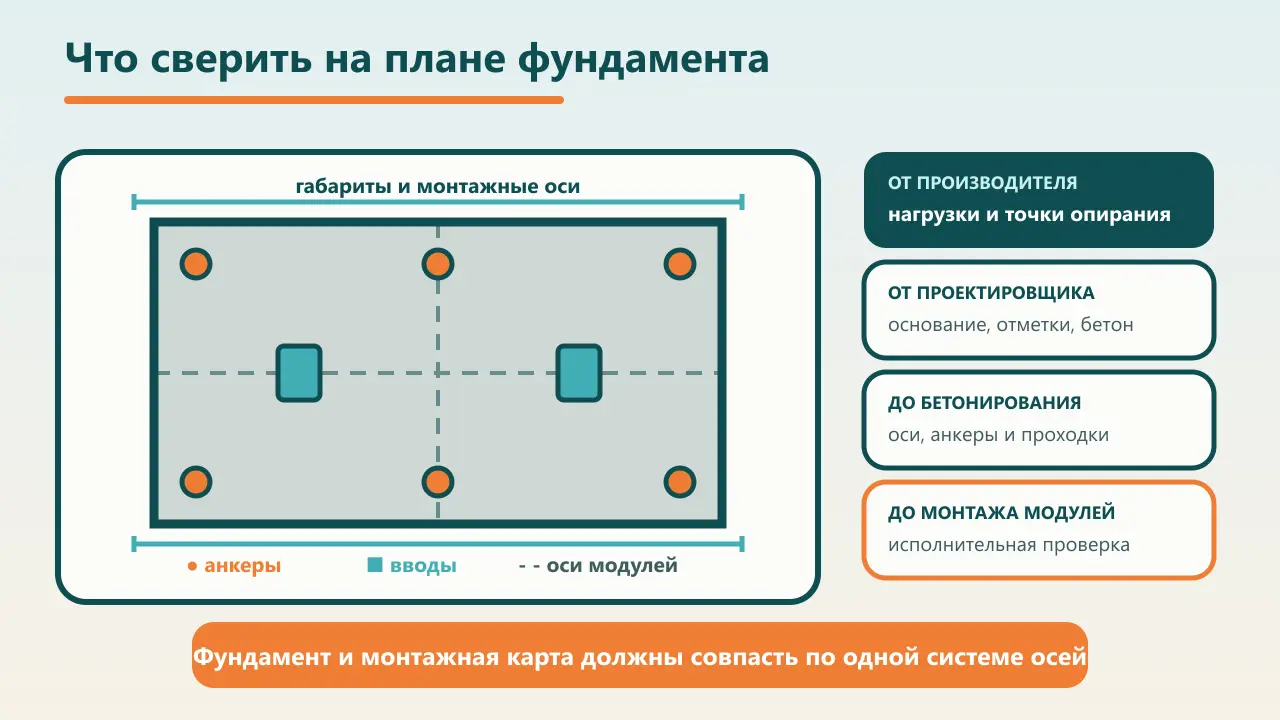

Схема совмещения опорных узлов модульного дома, анкеров и вводов коммуникаций
Опоры, крепления и вводы проверяют в одной системе координат до приезда модулей; схема не заменяет рабочий проект.

Как посчитать объём и спланировать доставку бетона

Объём считают по геометрии из рабочих чертежей. Плиту, рёбра, ленты, ростверки, оголовки и другие элементы разбивают на понятные фигуры, вычисляют отдельно и сводят в общую ведомость. Проёмы, ниши и закладные учитывают так, как они показаны в проекте. Когда размеры подтверждены, арифметику удобно перепроверить в калькуляторе объёма бетона, но он не назначает сечение или запас.

Поставщику передают спецификацию смеси: класс и другие требуемые характеристики, удобоукладываемость, объём, способ подачи и условия работ. После этого можно сопоставить задание с каталогом товарного бетона и согласовать выпуск. Формулировка «бетон для модульного дома» недостаточна — один и тот же дом на разных фундаментах может требовать разной организации укладки.

Отдельно планируют подъезд миксеров, место разгрузки или насоса, темп подачи, людей для укладки и уплотнения, материалы для ухода. Площадка для бетонирования и площадка для крана при монтаже модулей — не одно и то же. Обе схемы проверяют заранее, чтобы техника не опиралась на свежую обратную засыпку, край выемки или неподтверждённое основание.

Проверка готовности: когда фундамент можно передавать под монтаж

До заказа бетона полезно провести короткую сверку:

  • производитель передал схему опирания, нагрузки, крепления и монтажные требования;
  • изыскания и съёмка относятся к пятну будущего дома;
  • проектировщик выпустил рабочие чертежи фундамента, анкеров и вводов;
  • оси вынесены, а основание, опалубка, арматура и закладные приняты;
  • спецификация смеси, объём, способ подачи и график доставки согласованы;
  • предусмотрены укладка, уплотнение, уход и контроль требуемых показателей;
  • после бетонирования выполнена исполнительная проверка отметок, осей, опорных поверхностей и креплений;
  • проектный критерий готовности к монтажу подтверждён документально.

Последний пункт особенно важен зимой. Срок в календаре сам по себе не показывает состояние бетона. Перед установкой модулей фундамент должен соответствовать проекту, опорные поверхности — быть очищены от снега и льда, а маршрут и подъём — подготовлены по технологии монтажа. Если геометрия или закладная не совпали с документацией, модуль не «подгоняют» на стропах: сначала решение согласуют с проектировщиком и производителем.

Готовите фундамент под модульный дом в Хабаровске? Пришлите проектную спецификацию смеси, подтверждённый объём, адрес, способ подачи и планируемую дату, чтобы сверить доступные позиции бетона. ДальБетонСервис согласует производство и доставку, но не выбирает фундамент, схему опирания, анкеры или вводы коммуникаций.
