Проект фундамента на участке с уклоном в Хабаровске начинается с геодезических отметок, данных о грунтах и воде, нагрузок от дома и вертикальной планировки. По этим исходным данным сравнивают ступенчатую ленту, сваи с ростверком или плиту на спроектированной террасе. У каждого варианта своя передача нагрузки и свой сценарий бетонных работ. Отдельно решают, нужны ли подпорные сооружения и куда отводить воду. Подъезд миксера и место для насоса проверяют до заказа смеси: в день заливки менять конструктивную схему и искать путь к опалубке уже поздно. Ниже — последовательность вопросов для разговора с проектировщиком и поставщиком бетона, а не готовый проект.

Сначала съёмка и изыскания, а не выбор фундамента по фотографии

Видимый склон описывает форму поверхности, но ничего не говорит о том, что находится под ней. На соседних точках могут оказаться естественный грунт и старая насыпь, сухой слой и место выхода воды. Поэтому фотография, замер перепада по забору или опыт владельца соседнего дома не заменяют исходные данные.

Топографическая съёмка показывает существующие отметки, направление стока, положение дома, дороги и других объектов. Инженерно-геологические изыскания помогают понять состав и состояние грунтов, наличие насыпных зон и условия подземных вод. Проектировщик добавляет нагрузки от здания и решает, как будут выглядеть будущие отметки после выемок, подсыпок и устройства террас.

Есть признаки, которые важно не скрывать и не объяснять самостоятельно: трещины или смещения грунта, размытые участки, выход воды, наклон старых ограждений, свежая обратная засыпка. Они не означают автоматически, что участок оползневый. Но это повод передать наблюдения специалисту и при необходимости расширить обследование до начала земляных работ.

Ступенчатая лента: одна конструкция, а не блоки по линии склона

Ступенчатая лента может идти участками на разных проектных отметках. Слово «ступенчатая» описывает её геометрию, но не разрешает разделить обычную ленту на несвязанные фрагменты. Основание, горизонтальные участки, переходы, каркас и опалубка должны соответствовать одной расчётной схеме.

На рабочих чертежах нужны отметки подошвы и верха, геометрия каждого перехода, армирование, защитный слой и узлы примыкания. Там же задают допустимые рабочие швы и последовательность работ для каждого этапа бетонирования. Универсальный совет лить «обязательно снизу» или «обязательно сверху» этого не заменяет.

До приезда смеси ответственный специалист принимает подготовленное основание, каркас и опалубку. Бригада должна понимать порядок укладки на разных уровнях, иметь безопасные проходы и доступ к каждому участку для уплотнения и ухода. Если переходы на местности не совпали с чертежом, бетон не заказывают до согласования изменений.

Сваи с ростверком: перепад поверхности не отменяет расчёт грунта

В свайной схеме нагрузка от дома передаётся через ростверк и сваи на основание. Это позволяет проектировщику работать с разными отметками поверхности, но сам уклон ещё не доказывает, что сваи подходят. Нужны сведения о грунтах по глубине, воде, нагрузках и возможности выполнить работы выбранной техникой.

Проект определяет тип, положение, длину и несущую способность свай, а также их связь с ростверком. Отдельно проверяют работу ростверка и свай при предусмотренных расчётом нагрузках, а также влияние планировки, подпорных сооружений и движения воды. Искать «универсальную сваю для склона» бессмысленно: одинаковые с виду участки могут потребовать разных решений.

После утверждения схемы логистику считают по фактическим объёмам и очерёдности устройства элементов. Особенности смеси и подачи для этой конструкции разобраны отдельно в материале про бетон для свайного фундамента. Числа из чужого примера на свой свайный план не переносят.

Плита на террасе: фундамент и рельеф проектируют вместе

Для плиты требуется основание, подготовленное по проекту. На склоне ради этого иногда формируют террасу: часть грунта вынимают, часть поверхности поднимают, а при необходимости предусматривают удерживающие конструкции. Получившаяся площадка не становится однородной только потому, что её верх выровнен.

Особое внимание уделяют границе естественного грунта и насыпи, подготовке основания, отводу воды и контролю выполненных слоёв. Плиту, террасу и соседние сооружения рассматривают вместе. Нельзя сначала «сделать ровно» случайным материалом, а потом подобрать толщину плиты по готовой подсыпке.

По сравнению со ступенчатой лентой или ростверком плита меняет фронт бетонных работ: смесь распределяют по большой связной площади, и доступ к разным её частям нужно обеспечить в пределах согласованной технологии. Однако из этого не следует, что плита всегда сложнее, дороже или надёжнее. Вывод зависит от всего проекта, а не от названия конструкции.

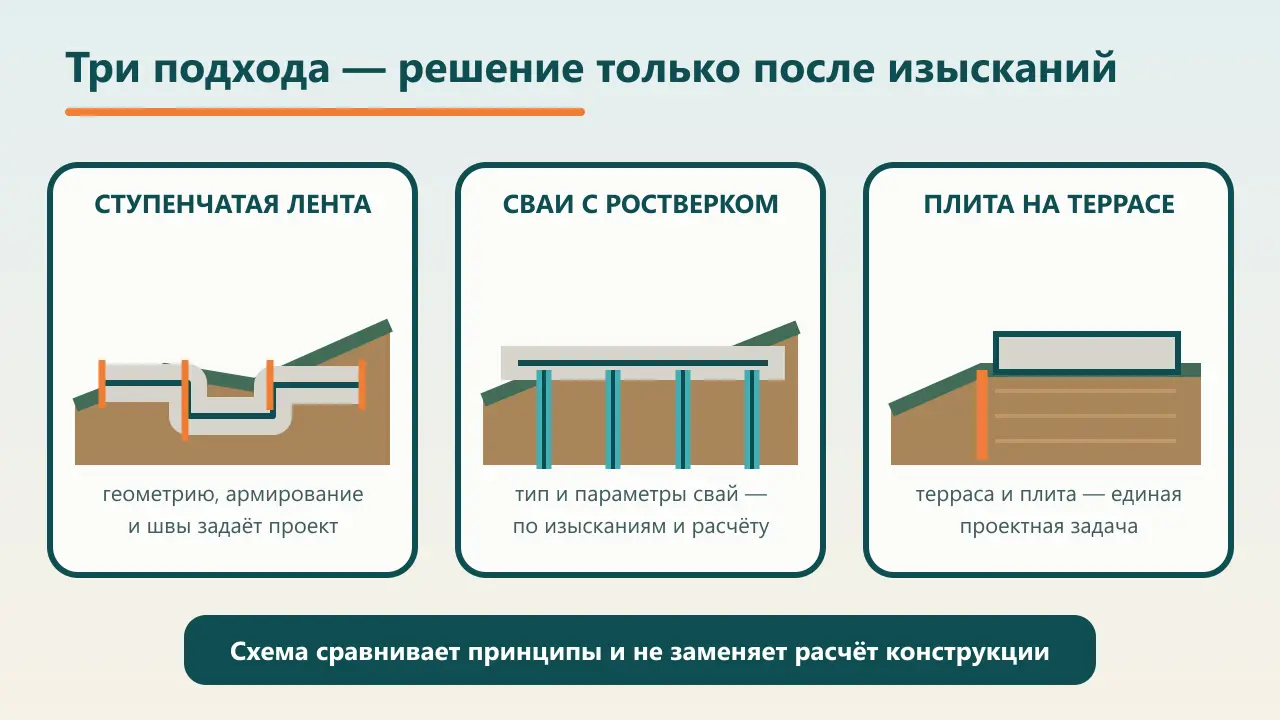

Сравнение ступенчатой ленты, свай с ростверком и плиты на террасированном участке
Схема показывает различие подходов, но не заменяет расчёт: геометрию ленты, параметры свай и подготовку террасы задаёт проект.

Подпорные стены и водоотвод: нагрузка не заканчивается у фундамента

Терраса может потребовать подпорного сооружения, но оно не является автоматическим продолжением фундамента дома. На его работу влияют удерживаемый грунт, вода, нагрузки от здания, дороги и других объектов выше по рельефу. Расстояние между конструкциями и порядок их возведения тоже задают в проекте. Основные вопросы к материалу и отдельной конструкции собраны в статье о бетоне для подпорных стен.

Вода связывает все части участка. Поверхностный поток после дождя, подземная вода и отвод от кровли не должны бесконтрольно попадать к основанию, за подпорную стену или на свежую насыпь. При этом одной трубой нельзя исправить ошибочную вертикальную планировку или движение грунта.

Проект водоотвода должен предусматривать отведение воды к разрешённой точке сброса и обслуживание системы. Направлять поток вниз по неподготовленному склону или к соседней территории нельзя считать решением. Как связать данные изысканий, гидроизоляцию и отвод воды, подробнее объясняет материал про проектирование дренажа фундамента.

Как уклон меняет доставку и подачу бетона

Когда проект готов, рельеф остаётся важным уже для логистики. Гружёная машина иначе ведёт себя на подъёме, спуске и мягком покрытии, поэтому пригодность маршрута оценивают для конкретной техники. В Хабаровске после дождя или резкого изменения погоды ранее осмотренный проезд проверяют по его фактическому состоянию, не делая выводов по старым фотографиям.

До назначения доставки диспетчеру отправляют план и актуальные снимки. На схеме отмечают:

  • въезд, повороты, место ожидания и свободный выезд;
  • покрытие дороги, свежие подсыпки, выемки и скрытые сооружения;
  • ворота, ветви, провода и другие ограничения сверху и по бокам;
  • опалубку на разных отметках и предполагаемую точку разгрузки;
  • путь бригады, оборудования и материалов для ухода;
  • резервный сценарий, если прямая разгрузка окажется недоступна.

Если нужен автобетононасос, для него ищут отдельное место, а не просто точку, откуда стрела достанет до дома. Основание под опорами, уклон, края выемок, препятствия и движение миксеров сверяют с конкретной машиной. Подробный чек-лист есть в статье про условия установки площадки.

Насос не делает любой подъезд безопасным, зато позволяет отделить маршрут миксера от точки укладки, если вся схема подтверждена заранее. Возможность подачи бетона бетононасосом обсуждают вместе с графиком машин, темпом бригады и последовательностью проектных захваток.

Объём считают только после того, как зафиксированы размеры всех элементов. Подтверждённые участки можно поочерёдно внести в калькулятор объёма бетона и сложить результаты. Калькулятор выполняет арифметику, но не выбирает сечение ленты, число свай, отметки плиты или запас на конкретную технологию.

Когда нельзя начинать земляные работы и заказывать бетон

Пауза нужна, если нет хотя бы одного решения, от которого зависят конструкция или безопасность работ. Проверьте до начала:

  • съёмка и изыскания относятся именно к пятну будущего дома;
  • на плане различены естественный грунт, старая и новая насыпи;
  • признаки размыва, выхода воды или смещения переданы специалисту;
  • утверждены будущие отметки, выемки, подсыпки и террасы;
  • подпорные сооружения и точка отвода воды согласованы с фундаментом;
  • основание, опалубка и каркас приняты ответственным специалистом;
  • определены последовательность бетонирования, рабочие швы и уход;
  • подтверждены подъезд, место разгрузки и способ подачи.

После этого поставщику передают не просьбу «привезти бетон для склона», а спецификацию из рабочей документации: характеристики смеси, объём, способ подачи, адрес и временной план. Поставщик может проверить логистику и согласовать график, но не выбирает фундамент и не оценивает устойчивость склона по телефону.

Проектируете фундамент на участке с уклоном в Хабаровске? Отправьте проектные характеристики смеси, объём, адрес, план подъезда и точки укладки диспетчеру. ДальБетонСервис проверит возможность доставки и согласует подачу бетона, но не выбирает тип фундамента и не заменяет проектировщика.
