Бетон для монолитной перемычки заказывают после того, как конструктор определил её место в схеме здания, сечение, опирание, каркас и характеристики смеси. На площадке задача уже другая: точно перенести эти требования в заказ, удержать арматуру в проектном положении и заполнить опалубку без пустот и случайного шва. Для работ в Хабаровске к этому добавляются реальный маршрут миксера, способ подачи и защита свежего бетона по погоде в день заливки. Ни поставщик, ни универсальная схема из интернета не могут заменить расчёт перемычки над конкретным проёмом.
Какую роль перемычка выполняет над проёмом
Перемычка перекрывает проём и передаёт предусмотренные проектом нагрузки на опорные участки стены или каркаса. Но слово «перемычка» ещё не описывает её работу. В одном здании это отдельный элемент под кладкой, в другом — часть более сложного монолитного узла. Отсюда зависят сечение, опирание, анкеровка, каркас и порядок бетонирования.
Бетон воспринимает преимущественно сжатие, арматура помогает элементу работать в растянутых зонах и на другие расчётные усилия. Общий принцип объяснён в материале о том, как бетон и арматура работают вместе, но фундаментную схему нельзя переносить на перемычку. Рабочим основанием остаётся только чертёж этого проёма.
Какие свойства бетонной смеси выписать из проекта
Перед заказом составляют короткую спецификацию: класс бетона, марка по удобоукладываемости и другие показатели, если они назначены проектом. Отдельно сообщают способ подачи, геометрию полости и условия доступа. При приёмке документ о качестве сверяют с заказом, а не только с разговорным обозначением «М».
Объём считают по внутренним размерам собранной опалубки для всех перемычек, не забывая участки, которые показаны на рабочем чертеже. Проверенные длину, ширину и высоту можно свести в калькуляторе расчёта бетона. Запас и формат доставки согласуют по точности обмера и реальной организации работ: случайный недозаказ для небольшого пролётного элемента способен остановить всю заливку.
Как связаны заполнитель, подвижность и плотный каркас
Смесь должна пройти между стержнями, заполнить зоны у опор и при этом не расслоиться. Поэтому наибольшую крупность заполнителя и подвижность рассматривают вместе с внутренним сечением, расстояниями в каркасе, способом подачи и доступным уплотнением. Простая просьба «сделать пожиже» не решает несогласованную геометрию.
Если смесь трудно укладывается, воду из шланга в миксер или опалубку не добавляют. Такое действие меняет состав поставленного бетона и может ухудшить его однородность и характеристики. Самостоятельно корректировать смесь на объекте нельзя. Узкое исключение ГОСТ 7473 относится к восстановлению удобоукладываемости раствором пластифицирующей добавки: операцию выполняет служба контроля качества потребителя, только когда она предусмотрена технологическим регламентом; количество раствора и время дополнительного перемешивания фиксируют актом. А каркас, через который физически не проходит выбранная смесь или оборудование, возвращают проектировщику на проверку до заказа.
Почему защитный слой проверяют до заливки
Защитный слой отсчитывают от грани будущего бетона до ближайшей арматуры; ею может оказаться не продольный стержень, а хомут. Значение берут из проекта и обеспечивают фиксаторами. Подвешивать каркас «примерно по центру» и поправлять его во время подачи смеси — ненадёжный способ.
До закрытия опалубки проверяют низ, боковые грани, углы и опорные зоны. Каркас не должен качаться, касаться щитов или терять положение под весом смеси и при уплотнении. Зачем этот слой нужен для совместной работы и защиты стали, подробно разобрано в статье о том, зачем арматуре нужен защитный слой. Число из чужого примера всё равно не заменяет размер на рабочем чертеже.

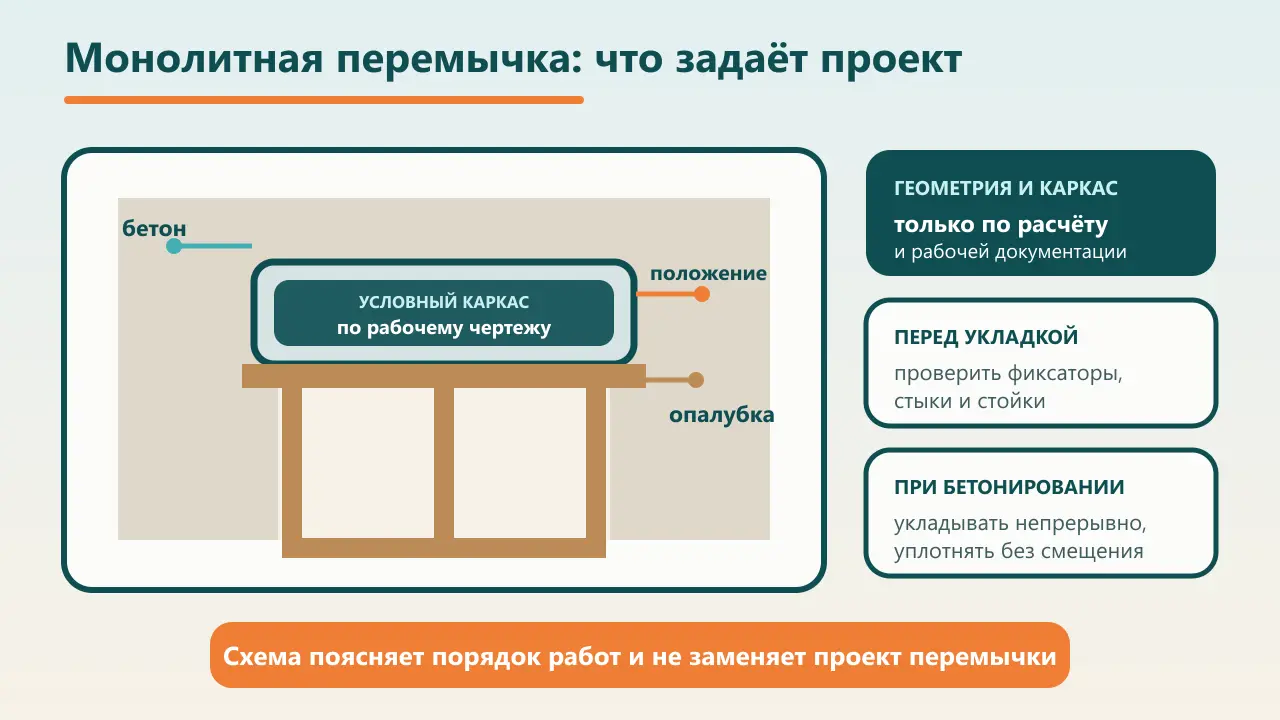

Что проверить в опалубке и стойках
Днище перемычки держит свежую смесь вместе со стойками и раскреплением, поэтому его нельзя воспринимать как обычный нижний щит. До приезда машины ответственный специалист принимает временную систему по проекту и ППР. Общие принципы раскрыты в материале о подготовке опалубки, а на самой перемычке проверяют:
- отметку, внутренние размеры и опирание щитов;
- герметичность стыков и чистоту полости;
- устойчивость стоек и надёжность основания под ними;
- закладные, выпуски и фиксаторы каркаса;
- свободный путь подачи и доступ для уплотнения.
Стойки не ставят на случайные блоки, рыхлый грунт или подвижные обрезки. Если опалубка смещается или течёт уже при подаче, работу на участке останавливают и устраняют причину, а не пытаются удержать щит руками.
Как организовать непрерывную заливку
Небольшой объём не означает, что можно готовиться к нему в последнюю минуту. До поставки назначают людей на приёмку, распределение и уплотнение, проверяют инструмент, освещение и связь. Диспетчеру сообщают ограничения подъезда и фактический темп работы. Если перемычек несколько, заранее определяют последовательность по ППР.
Смежные порции укладывают так, чтобы элемент получался единым в рамках принятой технологии. Место рабочего шва нельзя выбирать там, где случайно закончилась смесь или задержалась подача. При непредусмотренной остановке фиксируют время, номер поставки и состояние поверхности, затем получают решение ответственного специалиста. Продолжать поверх начавшего схватываться бетона «пока ещё мягкий» без оценки нельзя.
Как уплотнить бетон и не сдвинуть каркас
Способ уплотнения и размер оборудования выбирают до заливки с учётом сечения и плотности армирования. Задача — удалить захваченный при укладке воздух и крупные воздушные полости, заполнить пространство под нижними стержнями, между хомутами и у опор, не сдвинув каркас, закладные или щиты.
Наконечник не используют для растаскивания смеси вдоль перемычки и не опирают на арматуру либо опалубку. Одновременно наблюдают за щитами и стойками: изменение отметки, раскрытие стыка или смещение каркаса требует остановки на этом участке. Подробная логика работы оборудования и признаки ошибок собраны в статье о виброуплотнении бетона. Для специальной смеси технология может отличаться, поэтому универсальный режим здесь неуместен.
Как ухаживать за бетоном и когда снимать опалубку
Сразу после укладки открытую поверхность защищают от преждевременной потери влаги, осадков и резкого температурного воздействия по технологической карте. В Хабаровске режим выбирают по фактической погоде и прогнозу на период ухода, а не по календарной дате. До начала поставки должны быть готовы укрывные материалы и ответственный за контроль условий твердения.
Снять боковой щит и убрать несущие стойки — не одно и то же. Стойки оставляют до подтверждения прочности, требуемой проектом и ППР для этой стадии. Внешне твёрдая поверхность или совет «подождать неделю» такого подтверждения не дают. Последующую кладку, монтаж перекрытия и другую нагрузку тоже начинают только в предусмотренном порядке. Иначе перемычку заставляют работать раньше, чем она готова воспринять расчётную нагрузку.
Проект монолитной перемычки готов? Передайте класс и остальные характеристики смеси, внутренние размеры опалубки, количество перемычек, способ подачи и адрес в Хабаровске. Сверьте доступные позиции в каталоге товарного бетона и отправьте заявку диспетчеру. ДальБетонСервис согласует поставку по проектной спецификации, но не рассчитывает сечение, каркас и опирание перемычки.
